由于周邊的噪音過大,這棟有著74年歷史的老建筑最終決定將被遷移。附近就是該城市最繁忙的高速公路,這座老舊建筑飽受噪聲和尾氣的困擾。其南墻和西墻靠近人口稠密的住宅小區,每天的混亂場面都會干擾音樂廳。盡管新建一個音樂廳的費用更低,上海市政府還是選擇遷移整個建筑,以保留其建筑特色和音響效果。
在20世紀初上海建筑業蓬勃發展的時候興建的南京大劇院(Nanking Theatre)是上海第一個放映外國影片的地方,也是那個年代少數幾個由中國建筑師設計的建筑之一。該劇院以音響效果出色而聞名,自1959年以來一直作為交響樂團的演出的場館。在遷移和翻新后,這座古老的音樂廳仍將迎接眾多交響樂團前來演出。
龐大的工程
上海音樂廳遷移項目涉及三個主要階段:
將整個音樂廳從其原基礎上頂升1.7米
將整個建筑向東南方移動66.4米,到達其現在的位置
再將該建筑移動 1.68米,放下并定位在其新地基上
在遷移項目開始前,工程師們花了7個月的時間加固結構和收集內部力系的數據。在整個吊升和移動過程中,使用各種數據收集工具和儀器收集每一毫米的變化。
首次吊升階段

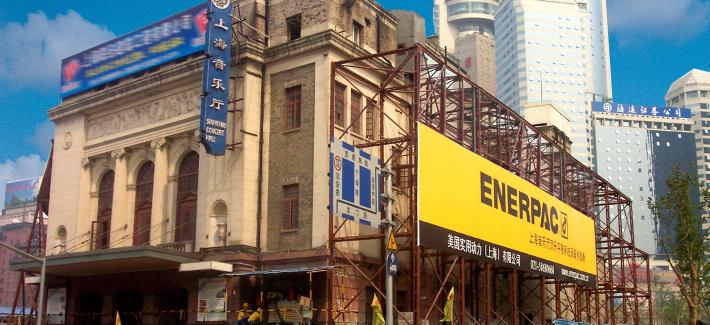

由于混合的地基設計和缺乏整體框架,要吊升和移動重達5,800噸的建筑相當困難。因此,需要將音樂廳放到一個1,800噸的鋼筋混凝土托盤上。該托盤會有助于建筑物沿軌道移動。另外,建筑物的內外部均用鋼結構捆綁起來。這就具備了應用Enerpac的高精度一體化液壓系統技術的先決物理條件。
Enerpac一體化系統技術被普遍認為是高壓液壓行業內最先進的技術。用于音樂廳遷移項目的整個系統包括59個液壓缸(每個油缸頂升能力為200噸)和4個既能稱重又能提升的大型液壓泵站。中央PLC控制系統控制和監測所有移動過程。
僅用了6天,整個上海音樂廳就被提升至預定的 1.7米高處。
移動階段
在10根定制的混凝土軌道上向東南方向移動過程非常順利,僅用了12天。由于軌道只能承受音樂廳的重量10天左右,所以在建筑物下方裝了10個大型液壓缸來減輕壓力。第一天,建筑物移動不到40厘米,前五天內,移動的總距離只有 3.5米。然而,接下來的幾天建筑物移動速度達到 2米/小時,一天移動的最長距離為 16.5米。
在10根定制的混凝土軌道上向東南方向移動過程非常順利,僅用了12天。由于軌道只能承受音樂廳的重量10天左右,所以在建筑物下方裝了10個大型液壓缸來減輕壓力。第一天,建筑物移動不到40厘米,前五天內,移動的總距離只有 3.5米。然而,接下來的幾天建筑物移動速度達到 2米/小時,一天移動的最長距離為 16.5米。
使用具有高科技PLC系統的一體化液壓系統來控制所有過程和移動確保了安全和精度。
最終目的地
在新址,大樓又被移動了1.68米,以便澆鑄新地基使之大樓結合。
在新址,大樓又被移動了1.68米,以便澆鑄新地基使之大樓結合。
現在遷移項目已經完成,技術人員正在對音樂廳加以改進,讓這個古老的音樂廳成為21世紀的音樂廳。舞臺要擴大,還要建一個新地下室。全新的老上海音樂廳將再次對外開放。
